Así son los trabajos en Yacyretá para modernizar su parque generador

La Central Hidroeléctrica Yacyretá está llevando a cabo un proceso de rehabilitación integral de las unidades generadoras como parte de la readecuación de las turbinas en el parque generador.


Este plan forma parte del Programa Estratégico para la Recuperación del Parque Generador de la Central Hidroeléctrica Yacyretá. El objetivo final es mantener las prestaciones originales del equipamiento y extender la vida útil del parque de generación de energía renovable después de tres décadas de operación continua.

El trabajo ha sido otorgado al Consorcio CAPY, compuesto por las empresas CIE SA (Paraguay) e IMPSA SA (Argentina). Hasta ahora, se han rehabilitado las unidades 1 y 3, que volvieron a operar comercialmente en enero de 2021.

La unidad generadora número 4 (UG04) es la tercera en ser intervenida y se espera que la rehabilitación del generador sea parte de este proceso.

Cómo fueron los trabajos de rehabilitación

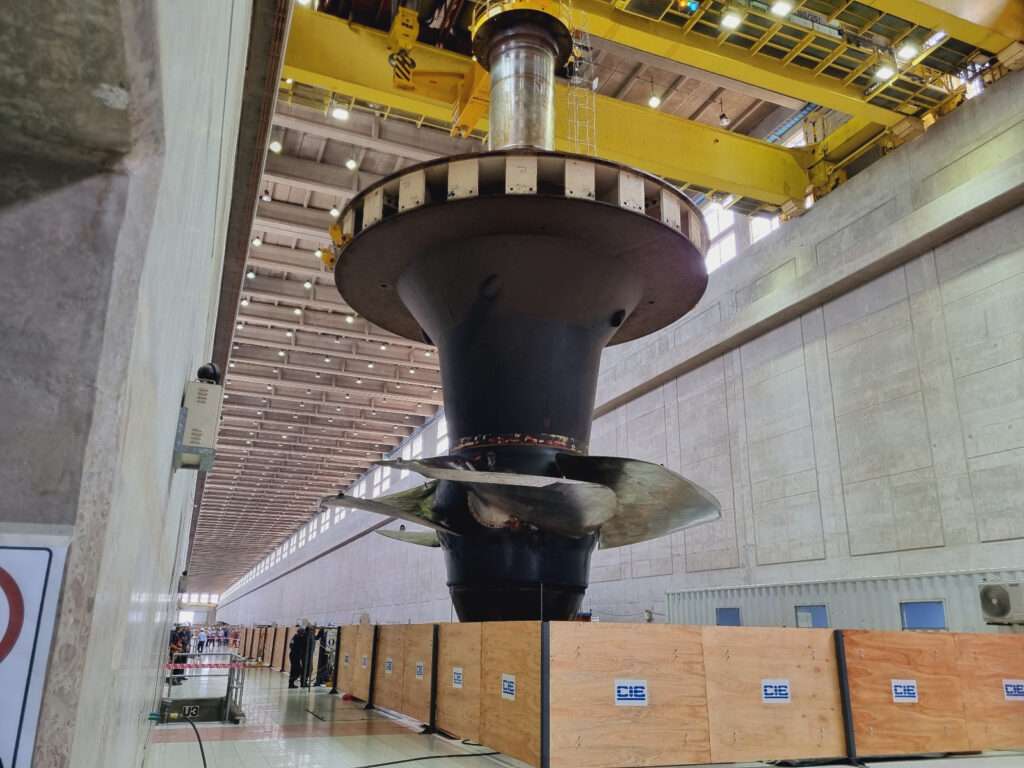

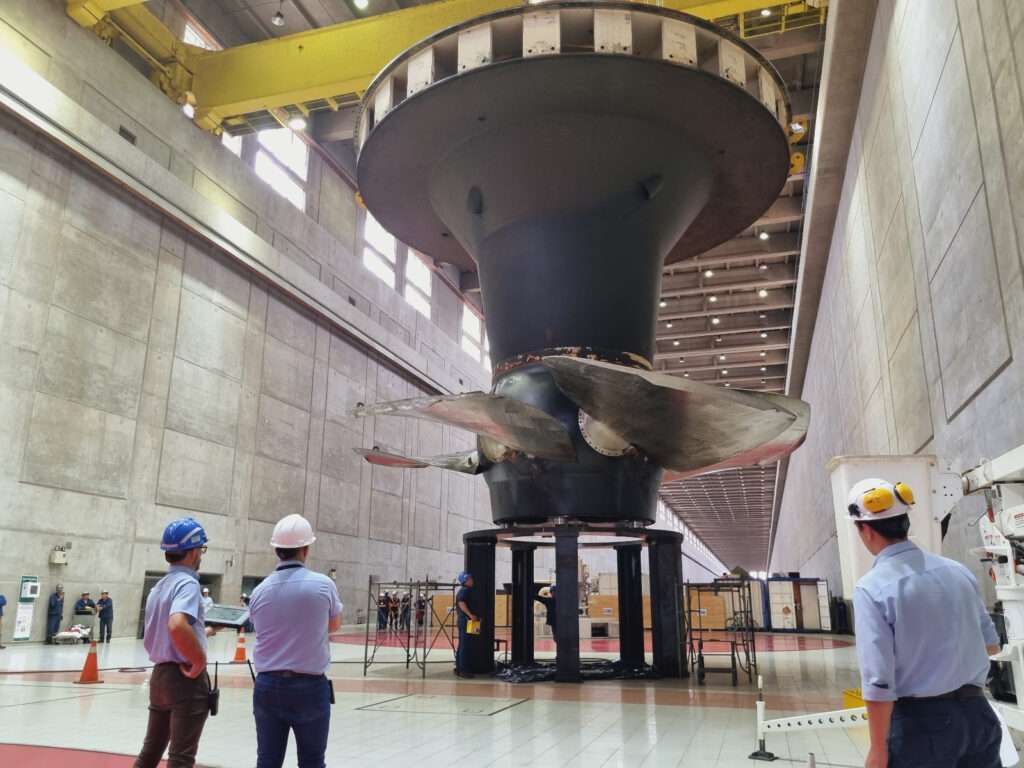

Dentro de esta rehabilitación, se ha completado el montaje del rodete Kaplan de 5 álabes, con un diámetro de 9.5 metros, una altura de 4.3 metros y un peso de alrededor de 247 toneladas, que se instalará en la unidad 4. Este rodete fue transportado desde la planta de IMPSA S.A. en Mendoza, Argentina, a una distancia de 2.400 kilómetros hasta la Isla Yacyretá, en un proceso de transporte que duró aproximadamente veinte días.

Los componentes se recibieron desde la fábrica de CIE S.A. en Luque, Paraguay, que conforman el distribuidor de la turbina, incluyendo 24 paletas directrices de 4.5 toneladas cada una, 2 segmentos de anillos de 12 metros de diámetro y 3 tapas de turbina con un peso conjunto de 233 toneladas.

El desmontaje del rotor de la Unidad Generadora 4 fue una maniobra de gran complejidad que implicó movilizar una pieza de 620 toneladas. Para esta operación de desmontaje se requirió de la utilización de los 2 puentes grúa principales vinculados en tándem.

Esta operación contó con la colaboración del jefe del Sector Mantenimiento, Ing. Richart Pintar y más de 70 profesionales de Yacyretá contando con la supervisión del Jefe del Departamento Técnico de Yacyretá, Marcelo Cardinali .

De estas tareas también participaron especialistas del consorcio CAPY, de la FIUNaM de Oberá, en convenio con la FIUNI de Encarnación.

Desde el 28 de agosto se realizaron distintos trabajos de desmontaje: de la Ménsula Circular Superior del Generador de 44 toneladas, del Rotor de 620 toneladas, de la Cruceta Intermedia de 60 toneladas, del Bloque Soporte del Cojinete de Empuje de 18 toneladas, del Soporte del Cojinete de Empuje de 47 toneladas y finalmente el desmontaje del Conjunto Rotante – (Eje-Tapas-Rodete) con un peso total de 540 toneladas.

Los próximos trabajos

Los próximos pasos incluirán desmontar los álabes, el cubo y cono del rodete, las tapas intermedias e internas de la turbina y finalmente se procederá a desmontar el eje de la turbina.

Cabe destacar que la Unidad N° 4 será el primer generador de la Central Hidroeléctrica Yacyretá en ser rehabilitado integralmente.

Se estima que, tras un año de trabajos, esta unidad generadora volverá al servicio y será la primera de las seis incluidas en el programa de recuperación del parque generador de la Central Hidroeléctrica.

Después de 30 años de generación continua, la Central Hidroeléctrica Yacyretá continuará suministrando energía limpia y renovable para el desarrollo de las naciones hermanas y de la región.

Related Articles

Portada

El Chaltén: sueño de otoño

Con el aire otoñal recién llegando, El Chaltén saca a relucir su...

Portada

Estos son los 5 caminos del vino en Córdoba

Gracias a las condiciones agroecológicas y climáticas de sus regiones, el vino...

Portada

3 parrillas de campo para hacer una escapada gastronómica en otoño cerca de Buenos Aires

Están ubicadas a una hora y media de la ciudad y ofrecen...
